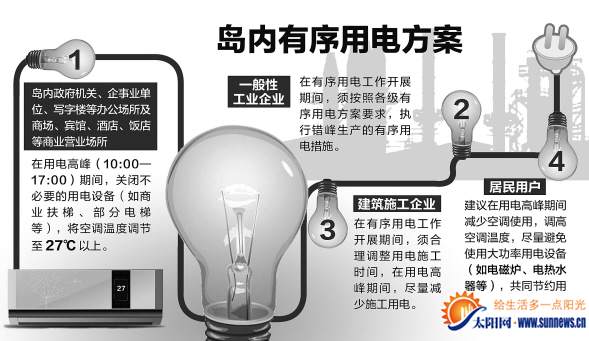

這幾天,島內多處居民樓相繼發生短時間停電現象,很多居民對此很不理解。其實,這是受島內有序用電影響。目前,廈門島的用電是從島外通過三個22萬伏進島電力通道承擔,現在已經無法滿足用電需求,為此要啟動島內有序用電方案。根據方案,本次島內有序用電措施將持續至7月底。
最近幾天,隨著氣溫不斷升高,市民對于空調、電扇等電器的依賴性越來越高。不過,受島內有序用電影響,三天來,島內多處居民樓相繼發生短時間停電現象。
記者了解到,昨日,居民用電受影響范圍比前天增大,從讀者來電反映的區域來看,涉及江頭、枋湖、嘉禾路、雙涵、將軍祠、蓮花、廈禾路等區域中的部分路段。
為什么今年島內要啟動有序用電呢?什么時候島內供電能夠恢復正常呢?這是這些天來許多市民關心的話題,昨日,記者就此采訪了國網廈門供電公司。
一問
為什么要啟動有序用電?
電力通道容量受限,電送不到島內
國網廈門供電公司新聞發言人童剛說,今年之所以要在島內啟動有序用電,是因為進島電力通道容量受限,通俗點說就是電送不到島內。
童剛說,目前廈門島的用電是從島外通過三個22萬伏進島電力通道承擔,為了保障島內發展的用電需求,原計劃在2012年6月建成投運第四個電力進島通道工程及其配套工程。但是,部分電纜路徑用地、鐵塔桿塔塔位用地等征地拆遷工作影響了工程建設進度,導致工期延誤了2年,至今仍未能建成投產。
數據顯示,去年島內的最高用電負荷已經達到161.6萬千瓦,經過一年來廈門經濟的發展,島內用電需求進一步增加,現有的3個進島電力通道已經無法滿足島內用電需求。
7月4日,廈門島內最高用電負荷已經達到163.3萬千瓦,超過了島內有序用電方案160萬千瓦的安全閥值,現有的3個進島電力通道已經無法保障島內的安全供電,廈門市電力調度領導小組決定啟動島內有序用電方案。
二問
為什么居民用電會受到影響?
有序用電措施未得到嚴格落實
7月7日是廈門島執行Ⅲ級有序用電方案的第一天,從這一天開始,島內多處居民樓相繼發生短時停電現象。記者了解到,居民用電并未列入有序用電范圍,可是為什么居民用電也會受到影響呢?
童剛說,由于不少企事業單位沒有完全執行島內有序用電方案要求,加上連日來持續高溫,用電需求強勁,導致部分路段的供電線路因為超過電網安全穩定運行極限供電能力而停電。其中,有些居民樓的用電與工業、商業的供電線路屬于同一條線路,造成部分路段的居民用電也受到影響。
根據廈門市電力調度領導小組的通知要求,對未按有序用電方案執行、擅自超限用電的單位,督導單位應責令整改;情節嚴重的,供電企業應按國家規定程序?qū)ζ渫V构╇姟W蛉?,?4家企業沒有嚴格執行有序用電方案,被停止供電。
此外,目前島內的供電壓力主要在用電高峰時段,提醒居民在白天用電高峰時段少開或最大限度把空調溫度調高,節約每一度電。
三問
何時島內供電恢復正常?
或7月底結束有序用電
根據方案,本次島內有序用電措施將持續至7月底。
要解決島內的用電問題,最根本的途徑就是廈門電力進島第四個通道及其配套工程建成投運。記者從供電公司了解到,目前項目施工作業24小時不間斷,施工現場任何時候都有8支隊伍、100多人同時作業。根據目前的建設進度,廈門電力進島第四個通道第一回工程有望在7月底建成投產。
記者昨日在現場看到,該工程所有的五六個施工點均同時作業,多個專業交叉作業。但是,受地下隧道空間小等環境影響,工程施工作業條件很復雜。
此外,為了保障明年夏季島內不再出現電送不到的局面,廈門電力進島第四通道第二回工程(廈門柔性直流工程)及其配套工程必須在7月份開工建設。
相關新聞:廈門市用電負荷創歷史新高 啟動有序用電預警
