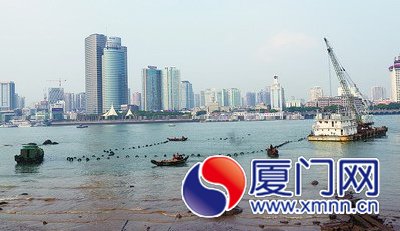

■鼓浪嶼新增海底電纜工程完工,只是解決了鼓浪嶼用電的第一步問題。
鼓浪嶼新增的海底電纜工程完工了,鼓浪嶼居民、商家歡欣鼓舞??善婀值氖牵娎|都上島了,近日島上又發生用電超載跳閘現象。島上居民、商家不理解:不是新增了海底電纜了嗎?怎么還會跳閘呢?
對此,電業部門的解釋是:受島上條件受限,變壓器增容難實施,新增海底電纜暫未充分發揮作用。這個夏天,鼓浪嶼局部區域的用電仍不容樂觀。
【現場】
街心和復興路 用電超載跳閘
6月28日下午2點多,鼓浪嶼街心2號變壓器的開關跳閘。搶修人員趕到現場后,發現開關熱得發燙,一時無法馬上再送電。搶修人員檢查分析,隨著氣溫升高,鼓浪嶼商家、家庭旅館的空調大開,劇增的用電量超過了這臺變壓器的承載力,從而導致跳閘。供電人員隨后向島上商家建議空調少開一臺,盡量使用電風扇。大約25分鐘后,供電恢復。
當天晚上10點多,復興路一臺動力箱跳閘,原因也是用電超載。搶修人員向復興路上的家庭旅館建議少開空調,大約15分鐘后,供電恢復。
【原因】
擬增的變壓器,遲遲落不了地
供電人員說,早在去年,就準備為鼓浪嶼街心一次性增加兩臺變壓器,資金也都到位了,但由于變壓器用地受困,雖然各個方面都在一次次地協調,但用地一直沒著落,到現在為止,這個計劃仍無法實施。
針對鼓浪嶼局部區域出現的用電壓力,供電部門昨天向鼓浪嶼用電客戶發出提醒短信:商家、住戶盡量不使用高耗電設備,減少開啟空調的數量,并將空調溫度設置在26℃以上,白天減少燈光照明。
【調查】
鼓浪嶼供電,還差“最后一公里”
供電人員對目前鼓浪嶼的用電現狀作了通俗的比喻,如果把電比作大米,把變壓器等島上的供電設施比作灶臺,那么現在海底電纜已經把很多“大米”送上岸了,大米有了,可灶臺還沒增加,所以暫時還解決不了大伙吃飽飯的問題。
供電人員說,要解決鼓浪嶼用電問題,有兩步路要走: 第一步是新增向鼓浪嶼供電的海底電纜;第二步是對鼓浪嶼島上的變壓器等供電設施進行增容。目前僅是完成了第一步,只是實現了把更多的電送到了鼓浪嶼岸邊,距離用電客戶還有“最后一公里”。
供電人員說,這主要是由于鼓浪嶼島上的變壓器等用電增容工程,這些年欠賬太多了,雖然供電部門每一年都為島上的供電設施增容項目專門立項,也安排專項改造資金,鼓浪嶼各個方面也一直在積極協調推動,但是受景區條件等多方面因素限制,多年來的用電增容工程一直未能按計劃全部實施,臨時應急增加的幾臺變壓器根本無法滿足島上發展的用電需求。
據了解,目前,鼓浪嶼管委會正在積極協調,千方百計解決島上的用電問題。
